Ремонт Кропоткина: сроки сдвинулись
На улице Кропоткина завершили основные работы по замене теплосети, благоустройство продлится до конца сентября.
6 сентября, 2026, 10:50 0

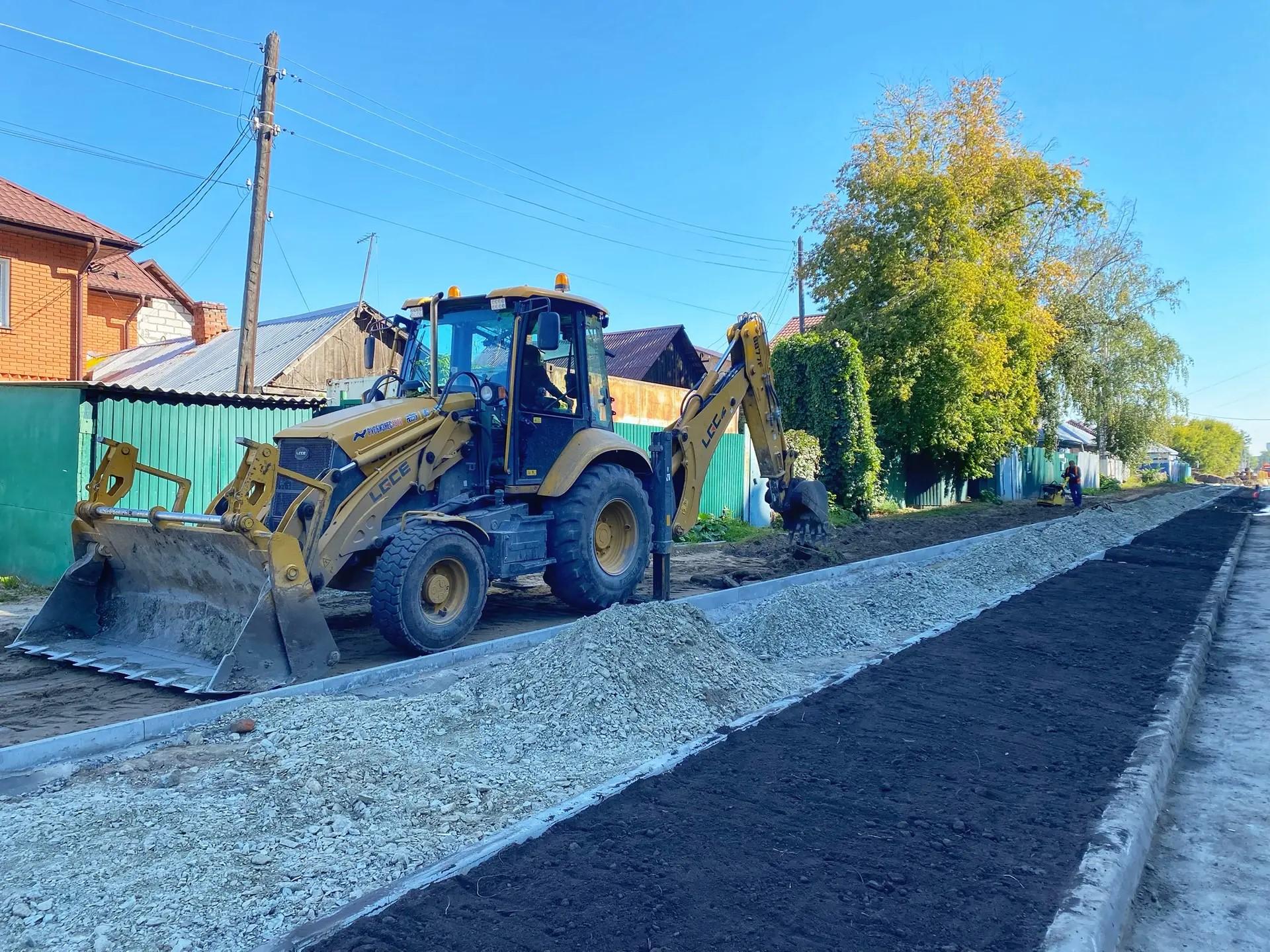

На улице Кропоткина основные работы по замене теплосети завершены
Источник:
Энергетики завершили ключевые работы по замене теплосети на улице Кропоткина в границах домов № 383 и № 457. Как пояснили в СГК, задержка сроков связана с высоким уровнем грунтовых вод и сложными условиями на объекте.
На отрезке между улицами Войкова и Светлой рабочие уже начали благоустройство: скоро здесь появятся новые пешеходные дорожки с асфальтовым покрытием.
На участке от Светлой до Планетной в ближайшее время проведут обратную засыпку, после чего также приступят к восстановлению территории. Полное завершение всех работ по благоустройству ожидается до конца сентября.
В компании рассчитывают включить теплосеть в строй к началу отопительного сезона. К этому участку подключен 161 объект, среди которых 98 жилых домов, 7 детских садов и 5 школ.
Движение транспорта на этом отрезке Кропоткина ограничено с 30 мая из-за замены теплосети.
