Мэр поручил ускорить благоустройство на Кропоткина

Ремонт теплосети на улице Кропоткина должны завершить в августе, но подрядчик сдвигает сроки на сентябрь. Мэр Новосибирска потребовал ускорить темпы работ.
11 августа, 2026, 09:55
0

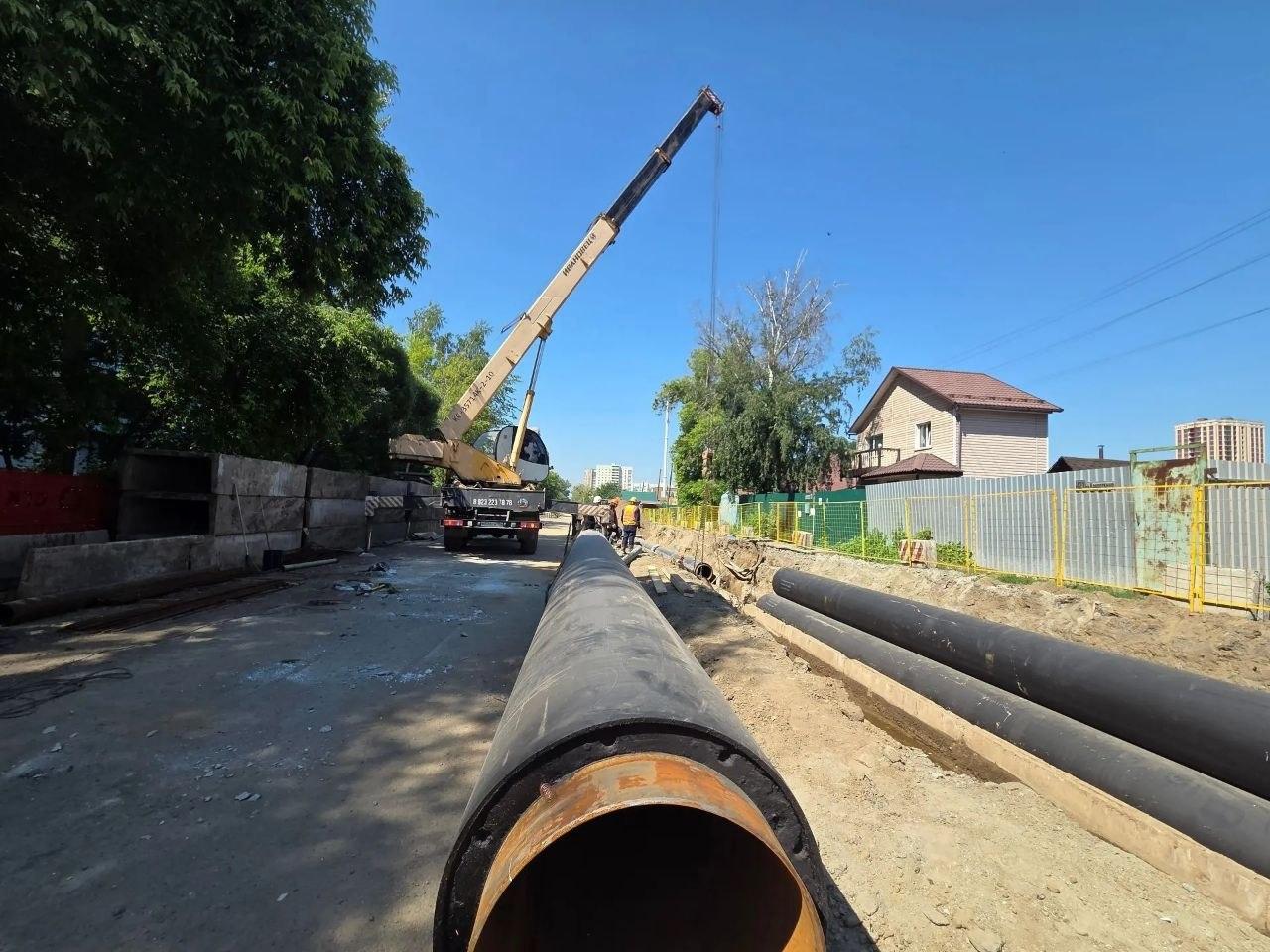

На участке меняли трубы большого диаметра. Так место работ выглядело в конце июня

Источник:

«Сибирская генерирующая компания»

На еженедельном оперативном совещании 11 августа мэр Новосибирска Максим Кудрявцев поручил ускорить восстановление благоустройства на месте разрытия на улице Кропоткина. Градоначальник подчеркнул, что работы по подготовке города к отопительному сезону выходят на финишную прямую: гидравлические испытания завершаются, число разрытий, связанных с ремонтом теплотрасс, постепенно сокращается.
«На улице Кропоткина в этом году меняют сразу три участка тепломагистрали общей протяжённостью 780 метров. По нашим договоренностям, в августе эта работа должна быть завершена», — отметил Максим Кудрявцев.
Начальник департамента энергетики и ЖКХ Дмитрий Зайков доложил, что два из трёх участков уже отремонтированы, а на третьем работы выполнены на 60%. Один из подрядчиков не укладывается в обозначенный график, из-за чего сроки завершения перенесли на 15 сентября.
«Это случай, когда мы создаем неудобства для горожан, несмотря на то, что выполняем важную для города задачу — подготовку теплосетей к отопительному сезону. Прошу взять этот вопрос на личный контроль, встретиться с подрядчиком: пусть ускоряет темпы, увеличивает количество людей на объекте, добавляет средства. Сдвигать сроки на сентябрь недопустимо», — заявил мэр.
В «Сибирской генерирующей компании» НГС сообщили, что участок на Кропоткина — один из самых протяженных в программе модернизации теплосетей города в этом году. Основные мероприятия по замене труб планируют завершить до конца августа.
Ранее энергетики объясняли, что дополнительные сложности на объекте связаны с высоким уровнем грунтовых вод и близким расположением теплосети к частным домам, что затрудняет строительные работы.
